永仁麦冲河125MW复合型光伏项目于2023年2月开始光伏厂区主体工程建设,该项目升压站在华电维的光伏电站项目原有升压站扩建。目前光伏厂区总体进度已完成96.2%,升压站及送出线路工程历时3个月建设完工并通过验收。

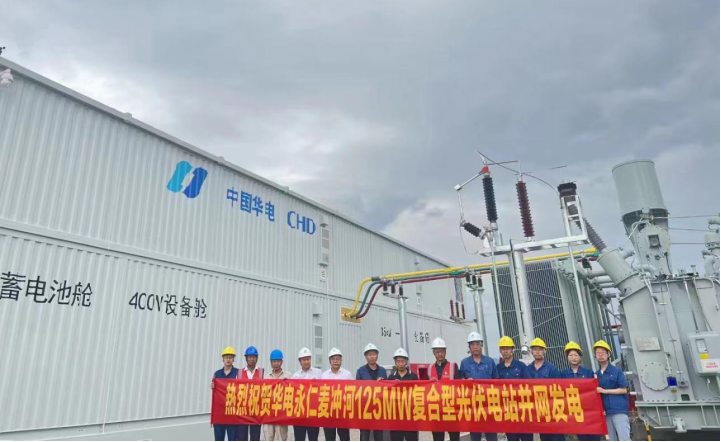

7月18日,永仁华电新能源开发有限公司向云南电网公司发起并网申请,电网公司调度中心于2023年7月19日成功并网发电,首投发电31.5MW。
麦冲河光伏电站项目的建成,是华电集团在永仁县内投产发电的第3个光伏项目,累计装机达265MW,每年提供清洁电能3.975亿KWh,为实现“双碳”目标作出永仁贡献。
